Commerce Street (St. Mary's Street bis Santa Rosa Street)
Commerce Street (St. Mary's Street bis Santa Rosa Street)
HINWEIS FÜR GESCHÄFTSEIGENTÜMER:
Wenn Ihr Unternehmen in Ihrer Region derzeit Bauarbeiten durchführt oder voraussichtlich damit zu tun hat, besuchen Sie bitte das Construction Toolkit der Stadt San Antonio. Dieser Leitfaden hilft Unternehmern, von der Stadt initiierte Bauprojekte zu verstehen und sich darauf vorzubereiten.
Commerce Street (St. Mary's Street bis Santa Rosa Street)
Das Projekt umfasst die Rekonstruktion der Fahrbahn und der Gehwege, eine verbesserte Beleuchtung sowie Landschaftsgestaltung und Fußgängereinrichtungen gemäß dem Zona Cultural Masterplan.
Commerce Street (St. Mary's bis San Antonio River Bridge):
Der Auftragnehmer (EZ Bel Construction) wird am Mittwoch, dem 5. Juli 2023, mit dem Bau der 2. Phase der Commerce Street von St. Mary's St. bis zur San Antonio River Bridge beginnen. Um den Bau der neuen Verkehrsampel auf der Nordseite von Commerce zu erleichtern In St. Mary's wird die Fahrspur in Richtung Westen auf der Südseite von Commerce zwischen St. Mary's und der San Antonio River Bridge wegen Anpassungen der CPS-Versorgungseinrichtung gesperrt, und die Fahrspur in Richtung Süden auf der Westseite von St. Mary's wird für den Verkehr gesperrt Signalbau. Für den Verkehr in westlicher Richtung wird die Mittelspur der Commerce St. genutzt, da je nach Baufortschritt unterschiedliche Fahrspursperrungen erforderlich sein werden. Die vorgeschlagenen Versorgungsanpassungen erfordern eine Verringerung der Breite des zugänglichen Gehwegs auf der Südseite der Commerce St., es wird jedoch ausreichend Breite vorhanden sein, um den Fußgängerverkehr in diesem Bereich jederzeit zu ermöglichen. Die ersten Ampel- und Versorgungsarbeiten sollen im August 2023 abgeschlossen sein.
Der Wiederaufbau der Fahrbahn und des Gehwegs auf der Nordseite von Commerce erfolgt gleichzeitig ab dem 17. Juli 2023 und soll in der ersten Septemberwoche 2023 abgeschlossen sein. Dann wird der Auftragnehmer auf die Südseite wechseln und mit dem Bau beginnen. Das Projekt soll bis zur ersten Novemberwoche 2023 im Wesentlichen abgeschlossen sein.
In Verbindung mit diesen Arbeiten wird der Auftragnehmer (EZ Bel Construction) ab dem 10. Juli 2023 mit der Entfernung und Ersetzung der Gehwegauflage auf der Main Street und Soledad Street zwischen Houston und Commerce Street beginnen. Die Arbeiten werden in zwei Phasen abgeschlossen. Jede Phase wird voraussichtlich etwa 3–4 Wochen dauern. Phase 1 beginnt am 10. Juli auf der Ostseite der Main Street bzw. der Soledad Street. Die südliche Fahrspur der Soledad Street wird jederzeit für den Verkehr von der Houston Street aus geöffnet sein. Die Main Street ist jederzeit für den Verkehr in Richtung Norden über die Fahrspur in Richtung Süden von der Commerce Street aus geöffnet. Der Fußgängerverkehr wird vom Ostgehweg auf den Westgehweg umgeleitet. Der Zugang zu den Betrieben bleibt jederzeit gewährleistet.
Das Projekt wird vor der Umstellung auf die Südseite von Commerce und vor Beginn der zweiten Phase der Entfernung und Ersetzung der Main & Soledad-Überlagerung aktualisiert. Benachrichtigungen und Einzelheiten zur Schließung wurden den umliegenden Unternehmen und Anwohnern sowie auf allen Social-Media-Plattformen mitgeteilt. Das Entfernen und Ersetzen der Gehwegabdeckung wird voraussichtlich in der ersten Septemberwoche 2023 im Wesentlichen abgeschlossen sein. In der bereitgestellten Karte sind verschiedene Straßen- und Gehwegsperrungen sowie Umleitungsrouten zusammengefasst

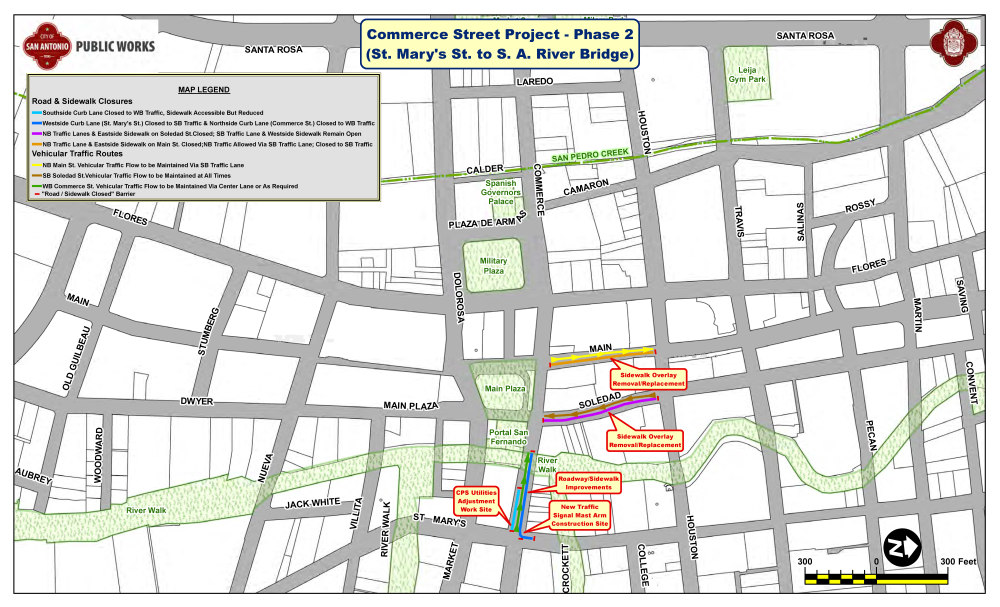

Unterschiedliche Umleitungskarte für Straßen- und Gehwegsperrungen
Für Projektinformationen kontaktieren Sie:
Joey Doktor | Beauftragter für Kapitalprojekte | Design & Konstruktion
210.207.8415 | [email protected]
