Bono 2017 - 2022: Prue Road (Babcock Road hasta Laureate Drive) (D/B)
Bono 2017 - 2022: Prue Road (Babcock Road hasta Laureate Drive) (D/B)
El Proyecto de Bono reconstruirá Prue Road desde Babcock Road hasta Laureate Drive. La construcción del proyecto incluirá bordillos, un camino de uso compartido de 10 pies para bicicletas y peatones en el lado norte y una acera de 6 pies en el lado sur, nuevos accesos a las entradas de vehículos, mejoras en las señales y drenaje subterráneo.
Tipo de Proyecto: Calles
Fase: Construcción
Presupuesto del proyecto: $27.600.000
Cronograma estimado de construcción: invierno de 2021 - verano de 2024
Contacto del proyecto : Richard Casiano, 210-207-8218
Las temporadas de construcción estimadas se identifican como : invierno (enero, febrero, marzo), primavera (abril, mayo, junio), verano (julio, agosto, septiembre) y otoño (octubre, noviembre, diciembre).

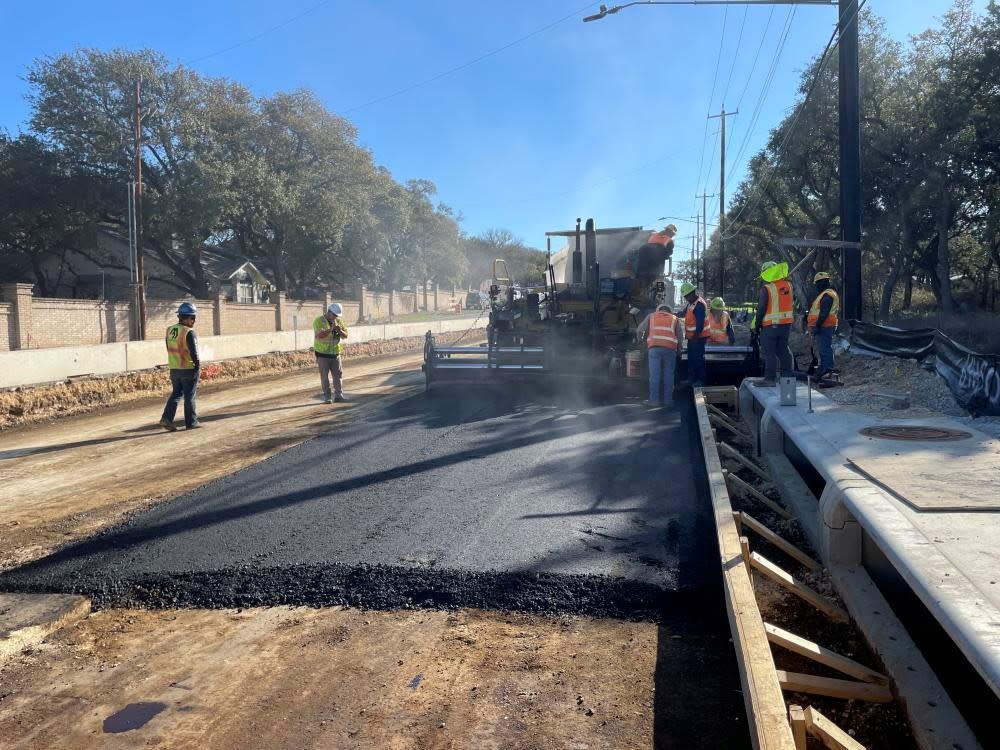

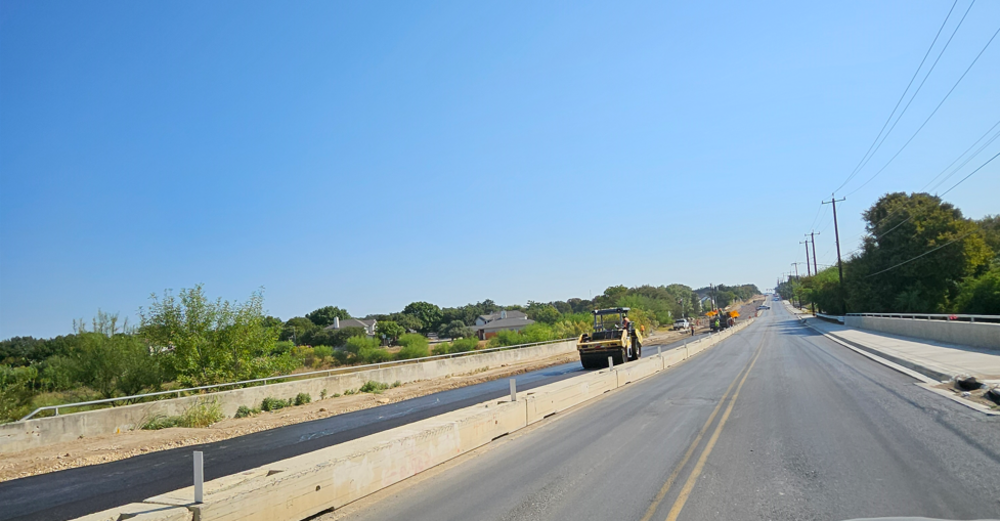

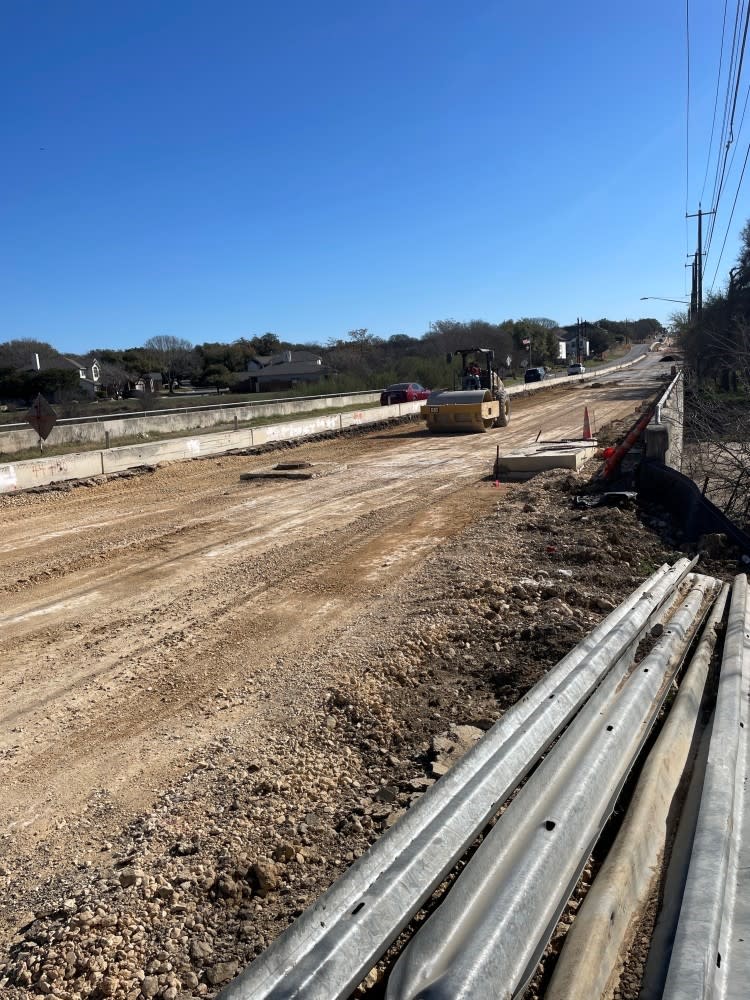

Actualmente estamos enfocados en el lado norte de Prue , construyendo la estructura de la carretera. Se ha instalado el material de base de grava y las operaciones de pavimentación de asfalto comenzaron la semana del 7 de octubre y llegaron a Woodwaters Way.
Nuestra estimación actual de finalización es principios de 2025.
ACTIVIDADES PRÓXIMAS PLANIFICADAS:
- 18/10/2024 - 25/10/2024:

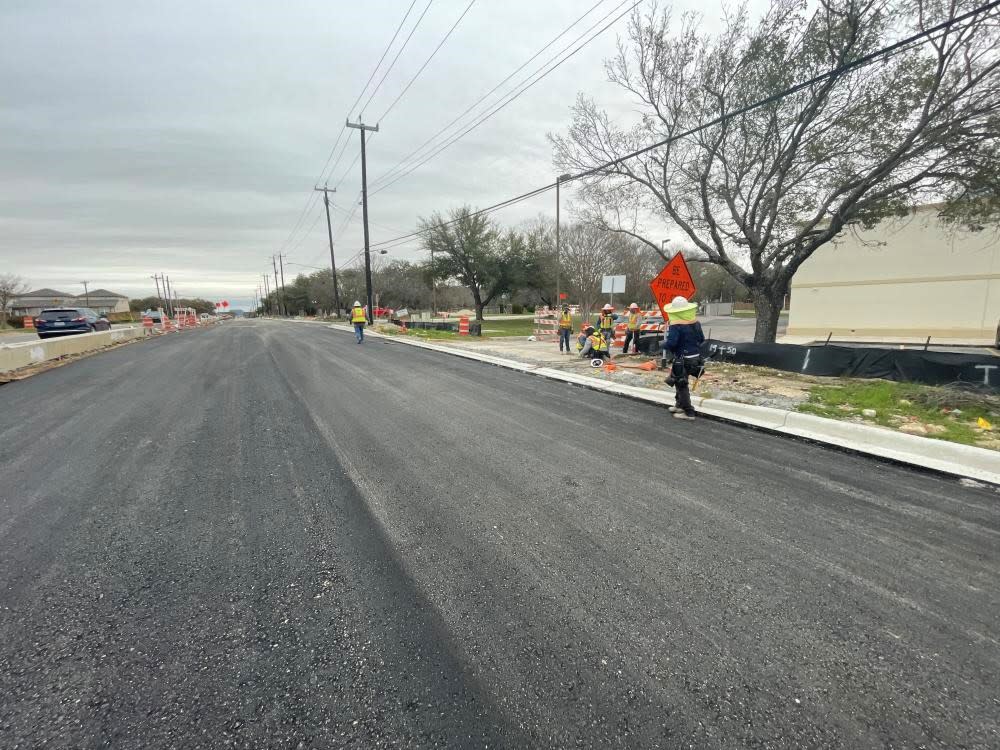

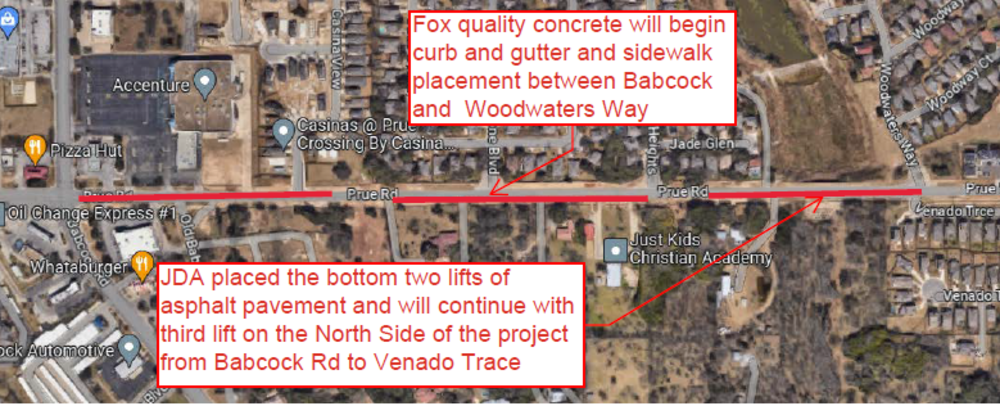

- Fox Quality Concrete comenzará la colocación de bordillos, cunetas y aceras entre Babcock Road y Woodwaters Way
- 16/10/2024 - 30/10/2024:

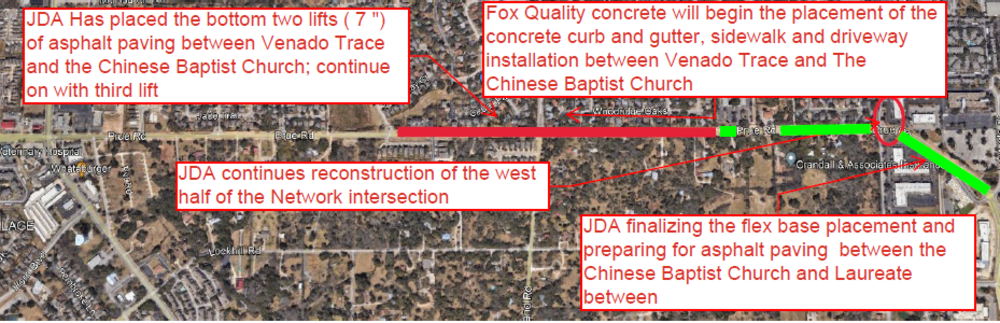

- JDA ha colocado las dos capas inferiores de pavimento asfáltico y continuará con la tercera capa en el lado norte del proyecto desde Babcock Road hasta Venado Trace.
- 16/10/2024 - 30/10/2024:
- JDA colocó las dos últimas capas (7") de pavimento asfáltico entre Venado Trace y la Primera Iglesia Bautista China y continuará colocando la tercera capa después de que se instalen el bordillo y la cuneta.
- 18/10/2024:
- Fox Quality Concrete comenzará la colocación del bordillo y la cuneta de hormigón, así como la instalación de la acera y el camino de entrada entre Vanado Trace y la Primera Iglesia Bautista China.
- 16/10/2024 - 23/10/2024:
- JDA continuará la reconstrucción de la mitad oeste de la intersección de Network colocando el pavimento asfáltico
- JDA finaliza la colocación de la base flexible y se prepara para la pavimentación con asfalto entre la Primera Iglesia Bautista China y Laureate
- 23/10/2024:

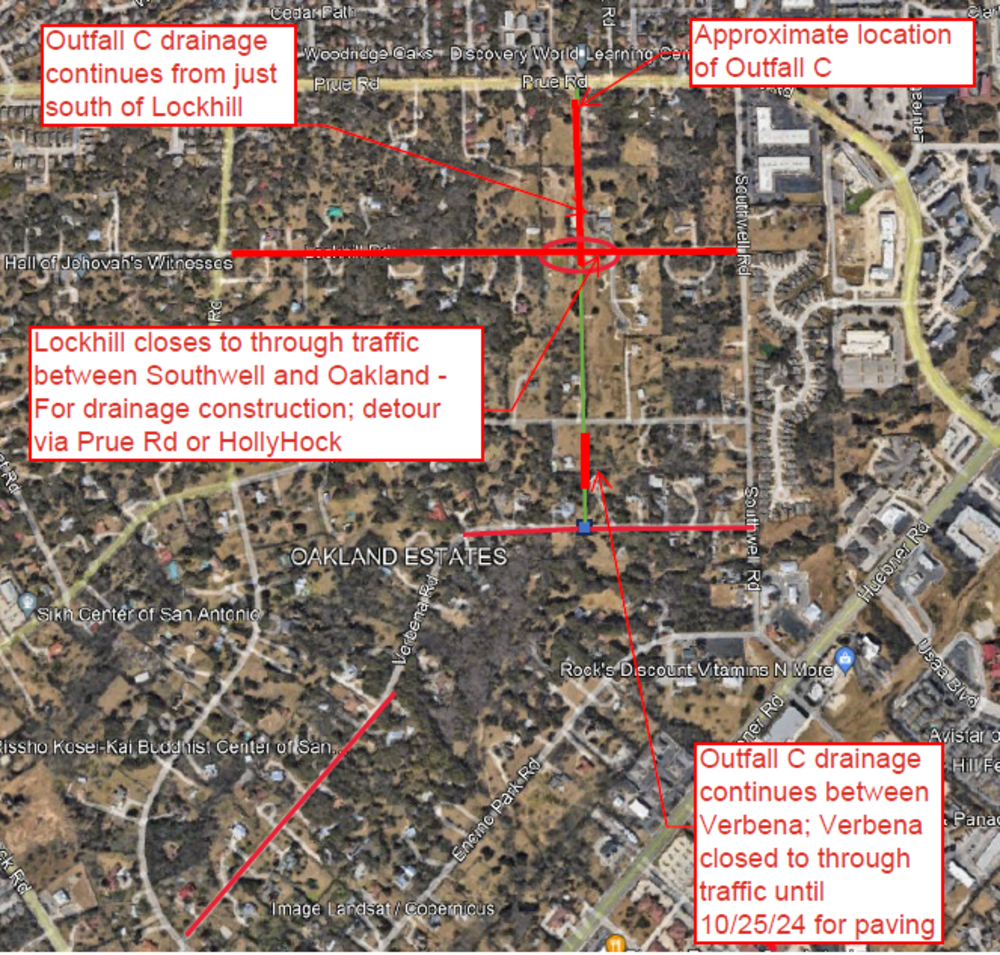

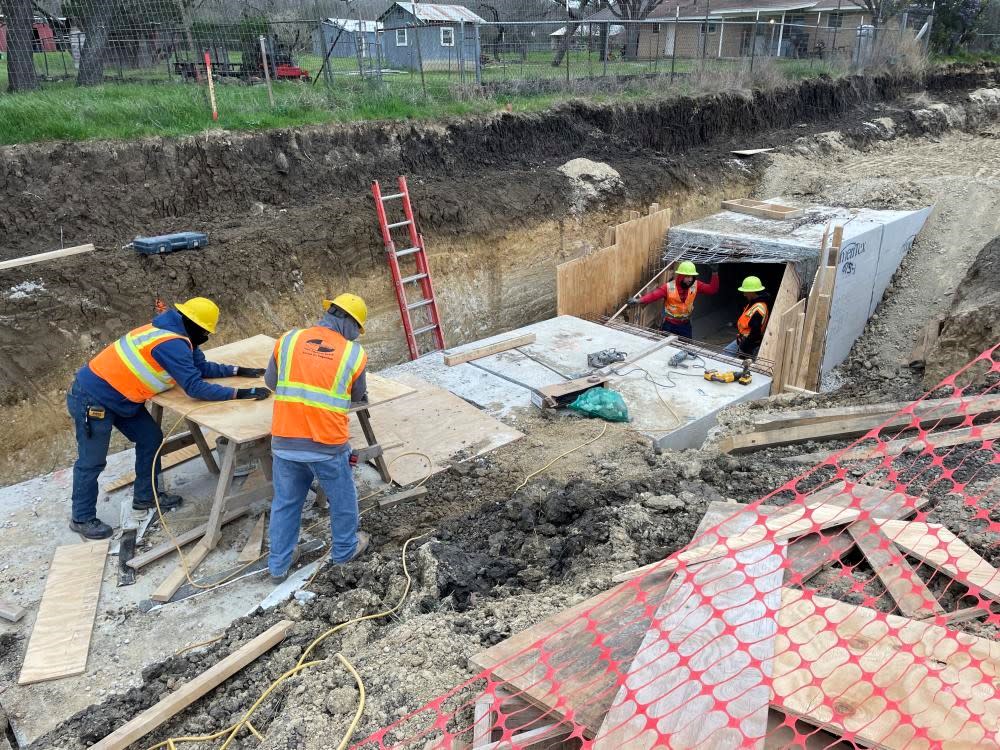

- El drenaje del emisario C continúa desde el sur de Lockhill hacia el norte en dirección a Prue Rd.
- 22/10/2024:
- Continúa el drenaje del emisario C entre Verbena y HollyHock
- 22/10/2024 - 25/10/2024 (aproximado):
- Verbena cerrada al tráfico por pavimentación; los residentes aún tendrán acceso
- 26/10/2024 (aproximado, depende de la finalización de Verbena)
- HollyHock está cerrado al tráfico por pavimentación; los residentes aún tendrán acceso
- 28/10/2024:
- Lockhill cierra el paso al tráfico entre Southwell y Oakland por obras de drenaje; desvío por Prue Rd o Hollyhock
**TENGA EN CUENTA: TODO TRABAJO ESTÁ SUJETO A CONDICIONES CLIMÁTICAS FAVORABLES**

Trabajos de compactación con rodillos en el lado norte de Prue Road

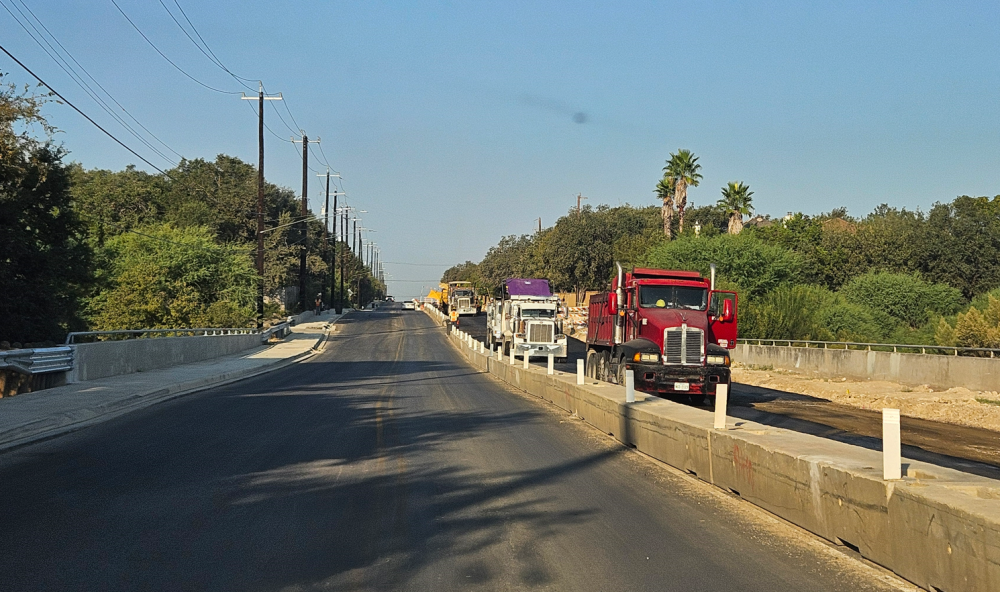

Camiones con material asfáltico listos para colocar en el lado norte de Prue Road por Babcock

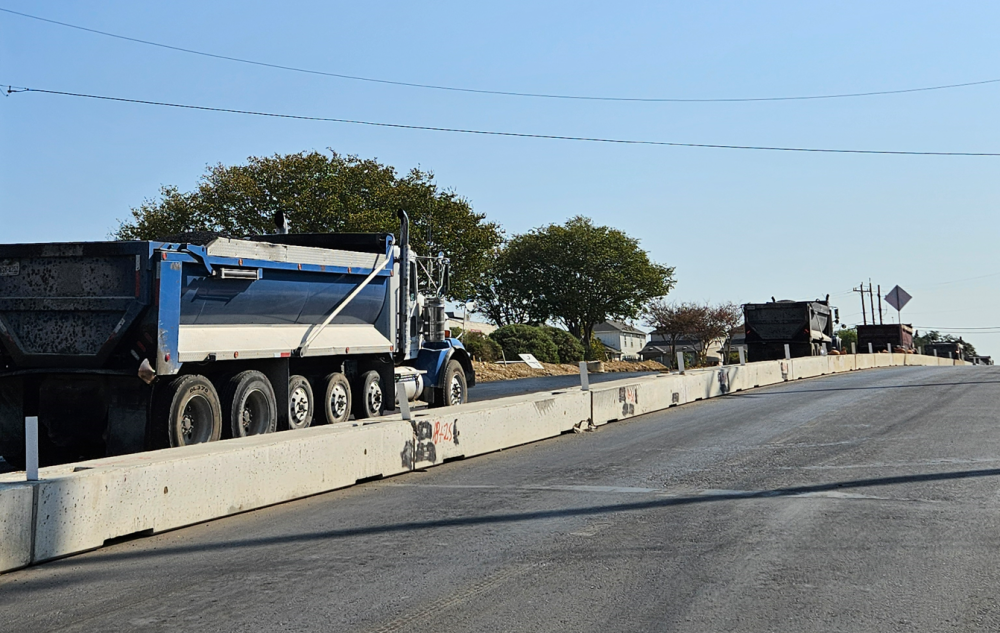

Camiones con material asfáltico cerca de Traza Venado
NOTA PARA LOS DUEÑOS DE NEGOCIOS:
Si su negocio está actualmente o se espera que experimente construcción en su área, visite el Conjunto de herramientas de construcción de la ciudad de San Antonio. Esta guía ayuda a los propietarios de empresas a comprender y prepararse para los proyectos de construcción iniciados por la Ciudad.
Especialista en extensión empresarial: 210-207-3922, [email protected]
Trabajos viales en la Red
Pavimentación de carreteras cerca de Oakland
Trabajos viales en Huebner Creek
Construcción de caminos de entrada en Walgreens
Trabajos de drenaje en Emisario “C”
