Proyecto de bono 2017-2022: Enrique M. Barrera Parkway Fase 1 (Área de la Antigua Carretera 90)
Proyecto de bono 2017-2022: Enrique M. Barrera Parkway Fase 1 (Área de la Antigua Carretera 90)
El Proyecto mejorará el corredor Enrique M. Barrera Parkway con mejoras en calles, drenajes y aceras según corresponda y dentro de los fondos disponibles.
Tipo de Proyecto: Calles, Puentes y Aceras
Fase: Construcción
Presupuesto del proyecto: $9.000.000
Cronograma estimado de construcción: invierno de 2021-invierno de 2023
Contacto del proyecto : Richard Casiano, 210-207-8218
Las temporadas de construcción estimadas se identifican como : invierno (enero, febrero, marzo), primavera (abril, mayo, junio), verano (julio, agosto, septiembre) y otoño (octubre, noviembre, diciembre).
NOTA PARA LOS DUEÑOS DE NEGOCIOS:
Si su negocio está actualmente o se espera que experimente construcción en su área, visite el Conjunto de herramientas de construcción de la ciudad de San Antonio. Esta guía ayuda a los propietarios de empresas a comprender y prepararse para los proyectos de construcción iniciados por la Ciudad.
Especialista en extensión empresarial: Dianne Sassenhagen, 210-207-6055
NOTA PARA LOS DUEÑOS DE NEGOCIOS:
Si su negocio está actualmente o se espera que experimente construcción en su área, visite el Conjunto de herramientas de construcción de la ciudad de San Antonio. Esta guía ayuda a los propietarios de empresas a comprender y prepararse para los proyectos de construcción iniciados por la Ciudad.
Especialista en extensión empresarial: Dianne Sassenhagen, 210-207-6055
Actualización del proyecto: 22 de diciembre de 2023
TRABAJO COMPLETADO EN LAS ÚLTIMAS 2 SEMANAS: (Desde Abshire hasta el este de 36th St.)
- Asfalto fresado hasta nuevas elevaciones en el lado sur de la carretera
- Asfalto final colocado en el lado sur de la calzada.
- Asfalto colocado detrás de la acera
- Z cruzando la mediana al oeste de 39th St.
PRÓXIMAS ACTIVIDADES PLANIFICADAS:
- Frese el asfalto hasta una nueva elevación en el lado norte de la carretera
- Coloque el asfalto y el concreto finales en el lado norte de la carretera y detrás de la acera.
- Trabajos de señalización para peatones en 36th St.
- Finalización del proyecto a finales de enero/mediados de febrero de 2024

Nuevo nombre de calle

En la calle 39 mirando hacia el este

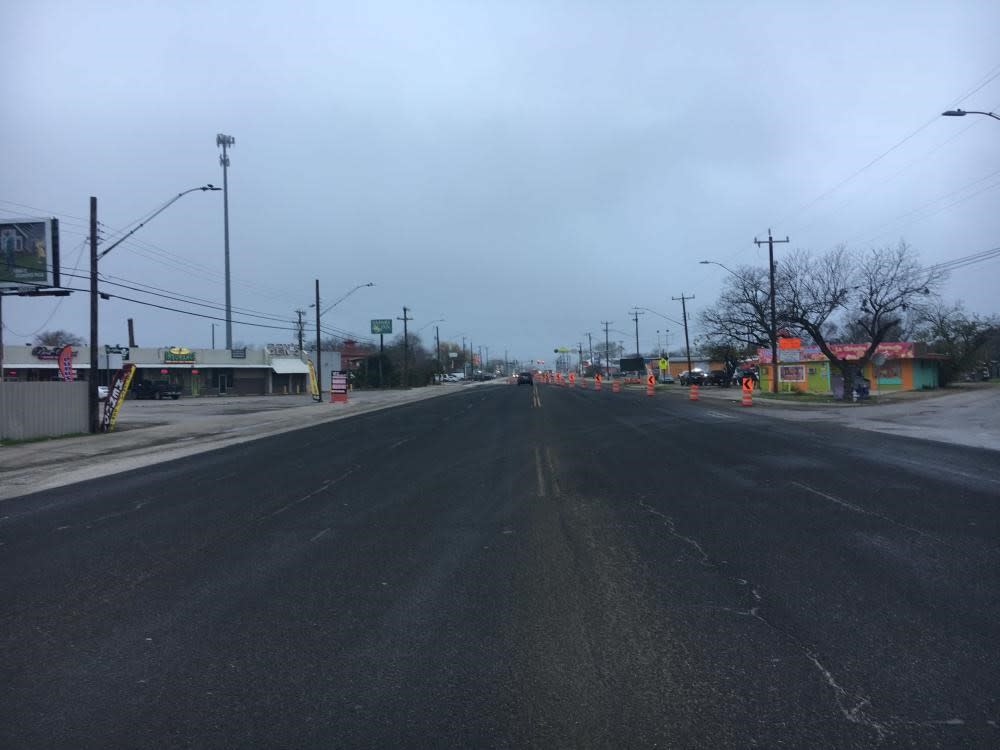

En César Chávez mirando hacia el oeste

Fresado en el lado norte de la carretera

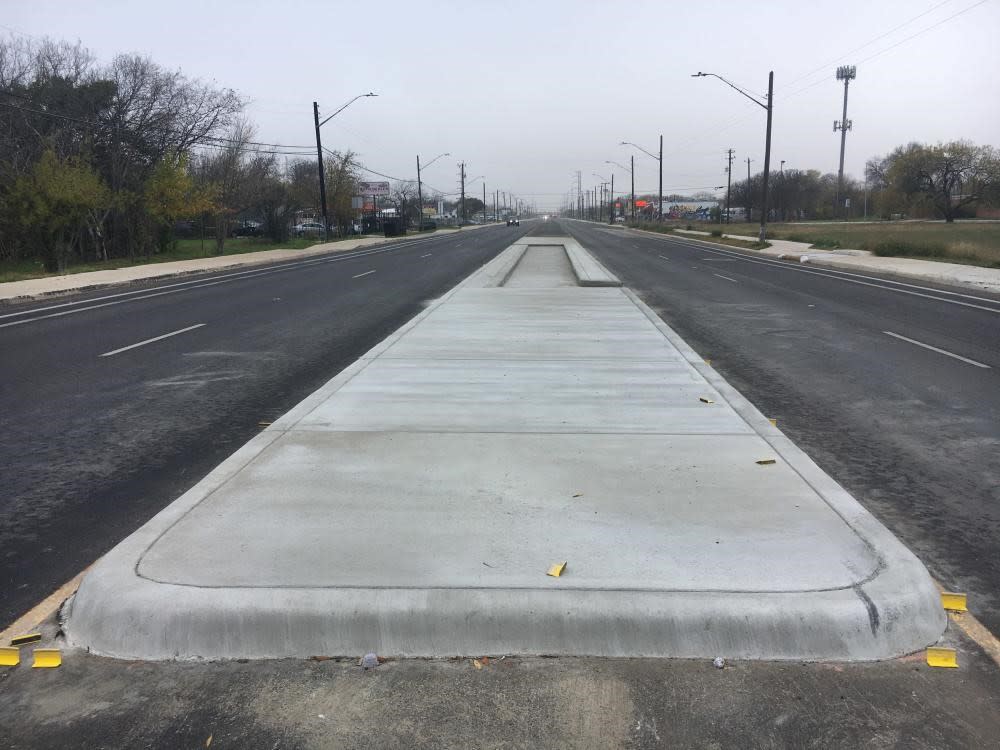

Mediana del cruce Z
MEJORAS PROPUESTAS
Representación a continuación: 'Cruce Z' para peatones que hace más seguro cruzar el ancho de la carretera.
