Entwässerungsverbesserungen im Jo Marie-Gebiet, Phase 1
Entwässerungsverbesserungen im Jo Marie-Gebiet, Phase 1
Im Jahr 1975 stellte die Inspektion vor Ort durch Mitarbeiter fest, dass das Gebiet innerhalb der Unterteilung flach war und flache Mulden aufwies, die Regenwasser von der WW White Road transportierten. an Jo Marie. Das derzeitige Entwässerungssystem auf Jo Marie umfasst Erdmulden mit Einfahrtsdurchlässen, wobei einige Mulden gut definiert sind und daher nicht vorhanden sind. In einer 311-Anfrage vom Juni 2015 von 219 Jo Marie wurde festgestellt, dass die Entwässerungsrinne keine ordnungsgemäße Entwässerung ermöglichte. Bestehende Einfahrtsdurchlässe und Mulden am Straßenrand sind nicht ausreichend dimensioniert und tragen zur Ansammlung von Regenwasser in den Höfen und/oder zu störenden Ansammlungen bei Regenereignissen bei.
Der ursprüngliche Auftrag umfasste die Auskleidung der Mulden am Straßenrand mit Beton, um das Sturmwasser aufzufangen und zu einem geplanten Auslass südwestlich von Jo Marie zu leiten. Auf der Grundlage eines im Mai 2019 erstellten Preliminary Engineering Report (PER) wurde festgestellt, dass durch die Installation von Kästen/Rohren an den Standorten der Mulden die Steilmulden nicht mehr benötigt werden. Darüber hinaus würde sich das unterirdische Sturmsystem für Phase 2 eignen, einen zukünftigen Straßenumbau, der Bordsteine und Bordsteineinlässe umfassen könnte und derzeit für das Geschäftsjahr 2024 geplant ist.
Phase: Abgeschlossen
Für weitere Informationen: Rufen Sie die Public Works Storm Water Division unter 210-207-1332 an.
Geschätzter Bauzeitplan: Winter 2022 – Frühjahr 2023
Die voraussichtlichen Bausaisons sind wie folgt : Winter (Januar, Februar, März), Frühling (April, Mai, Juni), Sommer (Juli, August, September) und Herbst (Oktober, November, Dezember).
Projektbudget:
Geschäftsjahr 2019: 1.415.000 USD (Storm Water Operating Fund)
GJ2021 1.700.000 $ (Drainage GO-Anleihe)
Projektgesamtsumme = 3.115.000 $

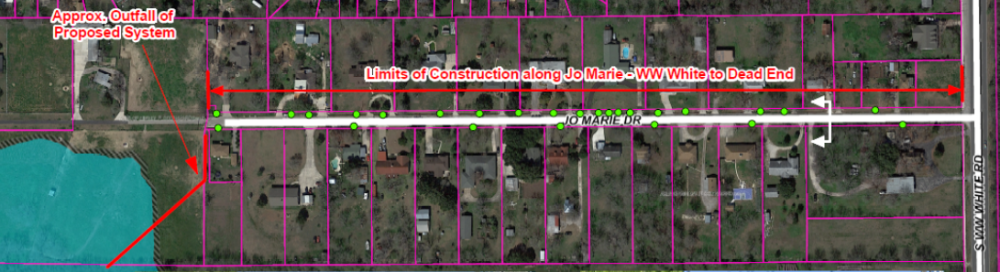

Projektgrenzen:
HINWEIS FÜR GESCHÄFTSEIGENTÜMER:
Wenn Ihr Unternehmen derzeit oder voraussichtlich Bauarbeiten in Ihrer Region durchführt, besuchen Sie bitte das Construction Toolkit der Stadt San Antonio. Dieser Leitfaden hilft Unternehmern, von der Stadt initiierte Bauprojekte zu verstehen und sich darauf vorzubereiten.
Business Outreach-Spezialist: 210-207-3922, [email protected]
